項目概況:

提升泵基座在長期運行過程中,由于受水流沖刷致使基座混凝土發生沖刷破壞。提升泵基座與上水管道連接位置法蘭盤發生錯位情況,錯位尺寸約為5cm;
提升泵未完全耦合到位,僅部分掛于基座之上;提升泵右側導軌底部脫離固定端,出現松動,左側導軌相對較好;提升泵基座混凝土基礎發生掏蝕破壞,基座出現松動情況。
施工難點:
難點一:由于該泵站為污水廠廠前提升泵站,全天不能停產。舊機組的拆除和新基座的安裝均需要在水下進行,作業難度大。
難點二:作業空間狹小,勞動衛生條件差。
作業環境惡劣,泵坑深約15m,場地狹窄,內部存在有毒易燃氣體,底層作業平臺及泵坑內均淤積有一層很厚污泥。

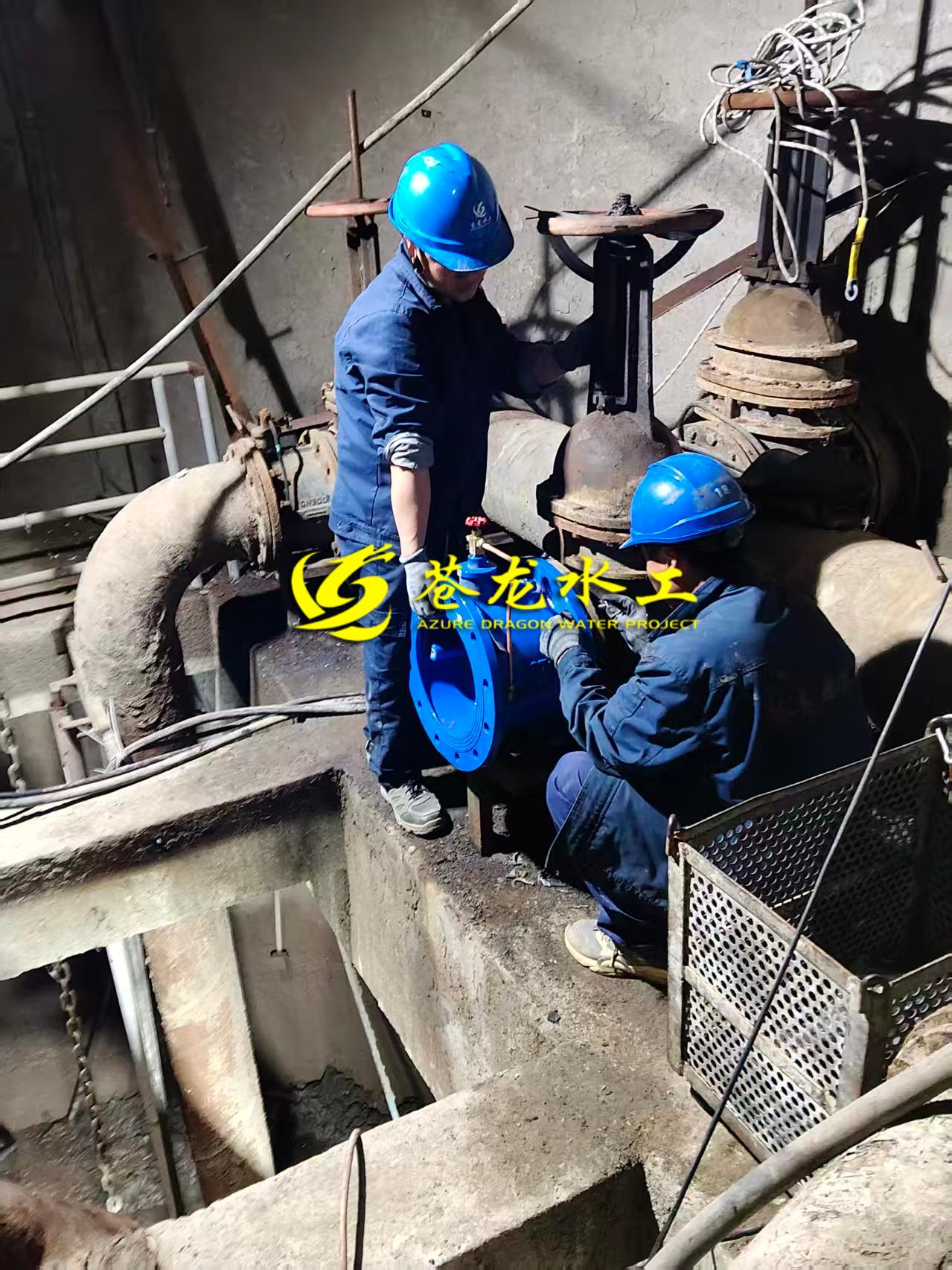

難點三:作業工序繁多,且大多為起吊、高空、臨邊、潛水等高風險作業。

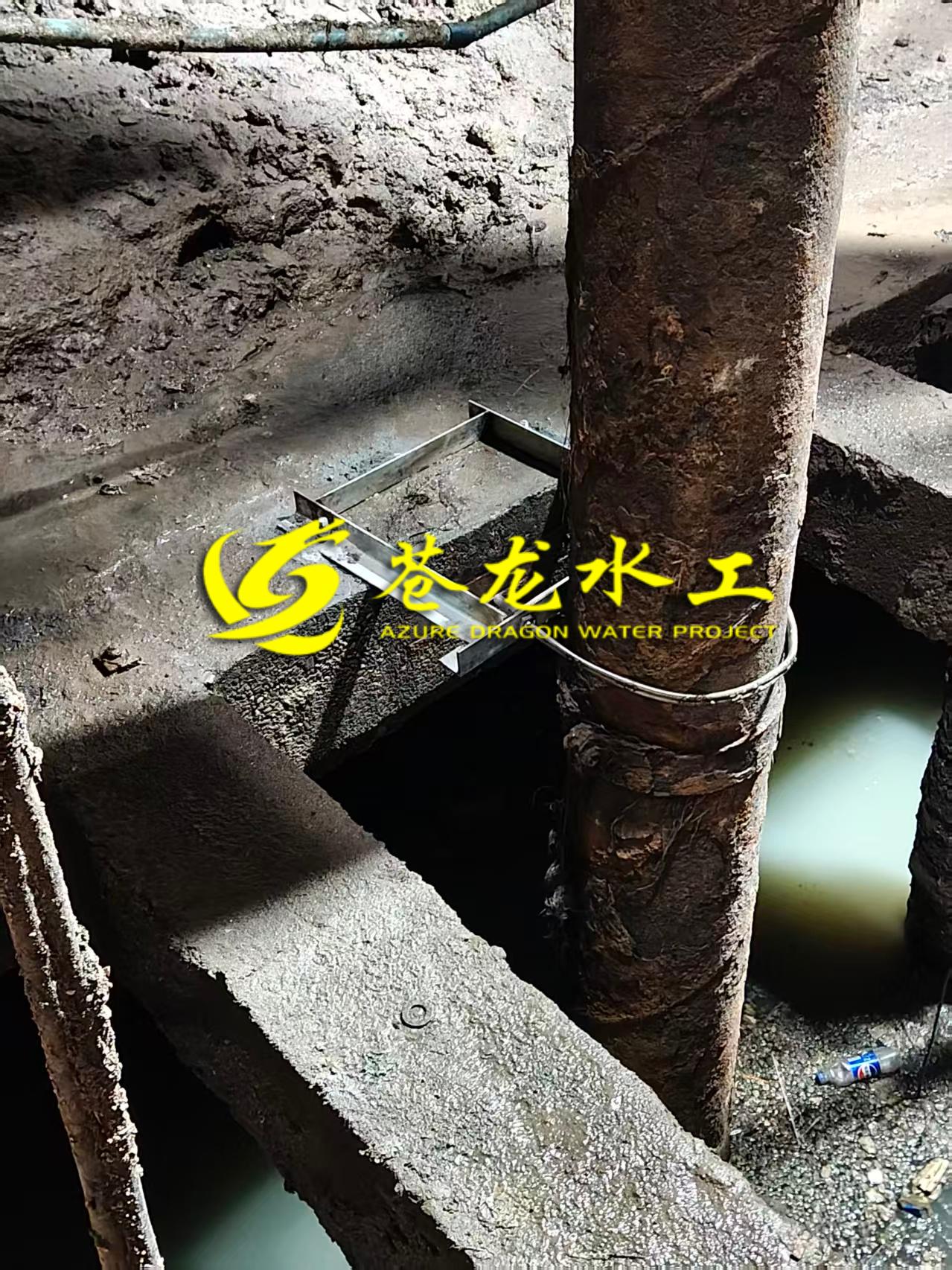

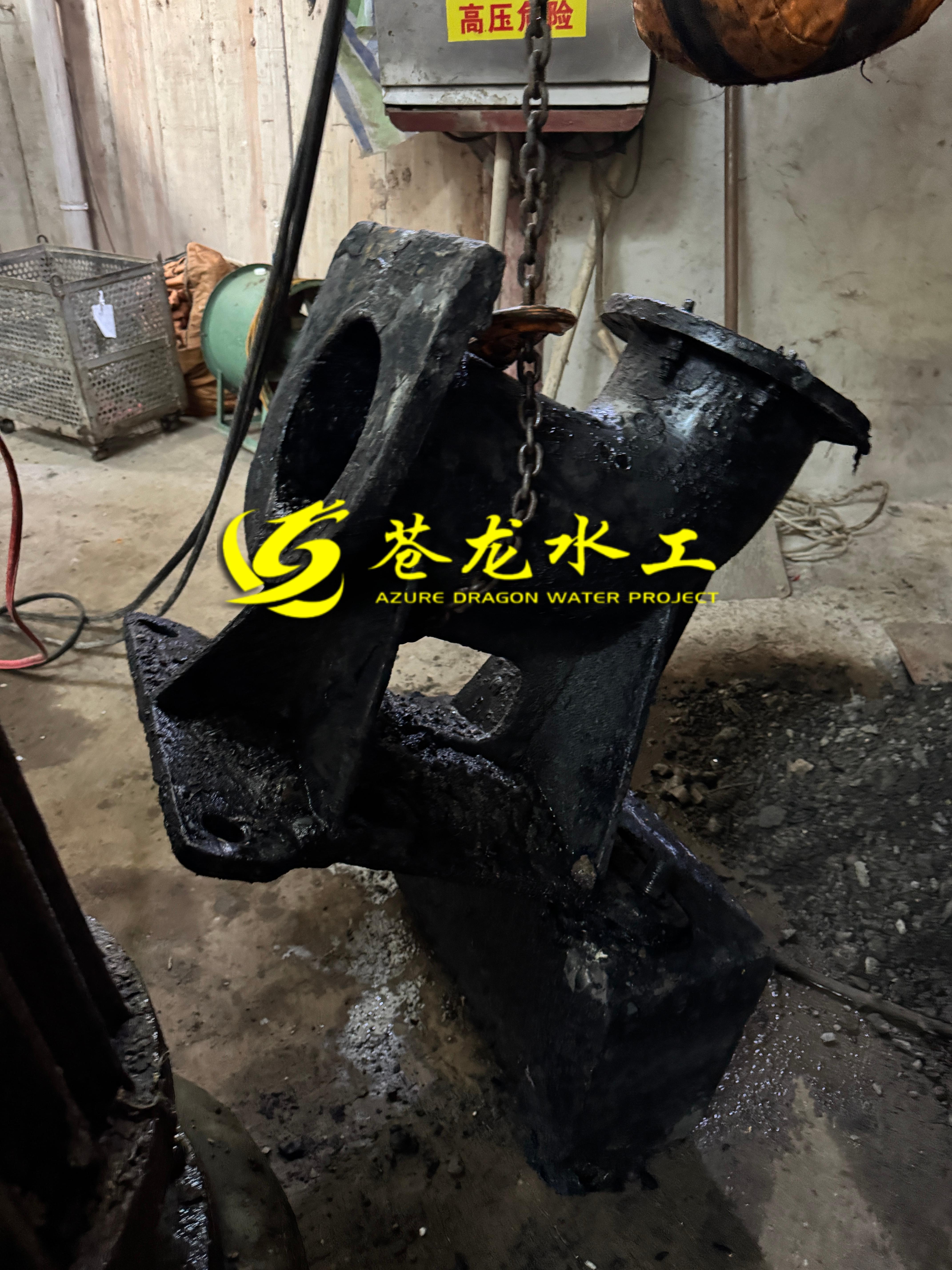

雖然只是更換基座,但為完成此任務卻需要包括拆除安裝新導桿、拆除安裝上水管、更換止回閥、水下清淤、泵坑擴底、水下鑿除混凝土并清運、水下割除鋼筋網、制作新機座鋼基礎、支座吊裝、上水管焊接、水下支模,水下澆筑環氧樹脂混凝土等眾多工序;拆除安裝均為起吊、臨邊等高風險作業,作業泵位于在運大型水泵中間,潛水作業風險高。
難點四:勞動強度大,精度要求高。
水下鑿除混凝土勞動強度高,水下切割鋼筋網對操作經驗和技巧有很高要求,基座安裝調平的同時需要確保上水管與止回閥精準對接,精度要求高。
